品质筑家|兔巴哥置地5月份月度工程质量大检查

2025年5月30日,兔巴哥置地总经理聂立平、总工程师刘云忠带队,工程管理部、项目部、品牌部等相关部门责任人全程参与,分别到兔巴哥旗下沂源悦府南区、朗悦府等项目进行了检查。

检查组坚持深入施工一线,对各项目现场进行了质量、进度、安全、扬尘、材料、设备等的抽查、检查。检查整体进展顺利,对检查中发现的问题,检查组均已做出整改要求。

640-61

检查组特别强调,现阶段重点监控玻璃安装环节,要求施工单位落实吊装防护措施,杜绝交叉作业风险;电梯井口、屋面临边等部位防护设施需持续巡检,确保防护到位。针对即将到来的高温天气,督促各施工方落实防暑降温措施,避免露天作业人员中暑;合理调整作息时间,避开午间高温时段施工。


沂源悦府

5月30日上午,检查组到沂源悦府项目进行检查。

检查组指出:在厨房、卫生间及阳台的防水施工中,需要严格避免因基层处理不到位造成的踩踏破损、JS防水涂料覆盖不足的情况。后续施工中,项目部需督促施工单位落实检查措施,确保缝隙被完全覆盖,防止渗漏隐患。

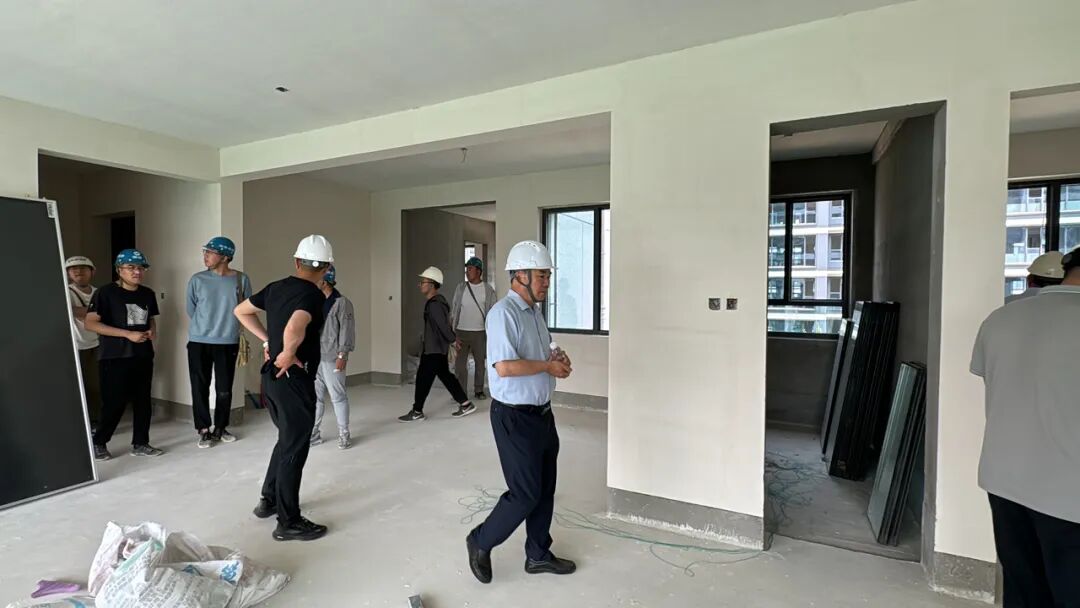

640-62

在悦府现场总结会议上,聂总、刘总表示:

进度上,项目整体呈现较好的建设态势,单体工程外墙施工已基本完成,进入收尾阶段;室内装修、安装工程、公区装修、车库安装、室外景观等作业均在推进中。

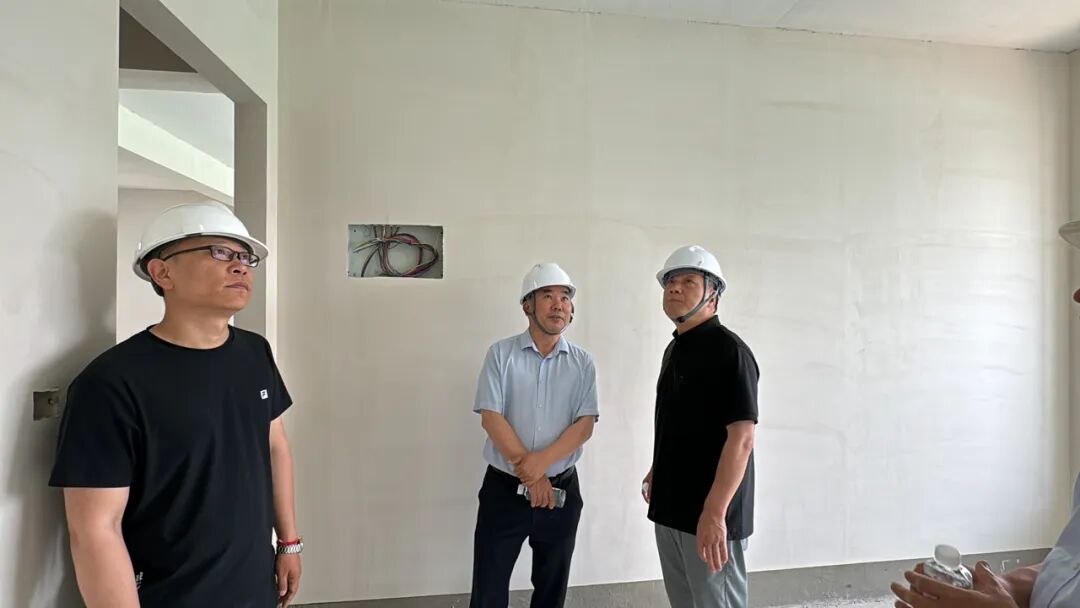

640-63
质量上,项目在相关高品质住宅评审中获得好评,硬件基础和过程管控上总体效果不错。当前工作多处于收尾、收边、收口及细节处理阶段,量大、面广,精细化要求高。

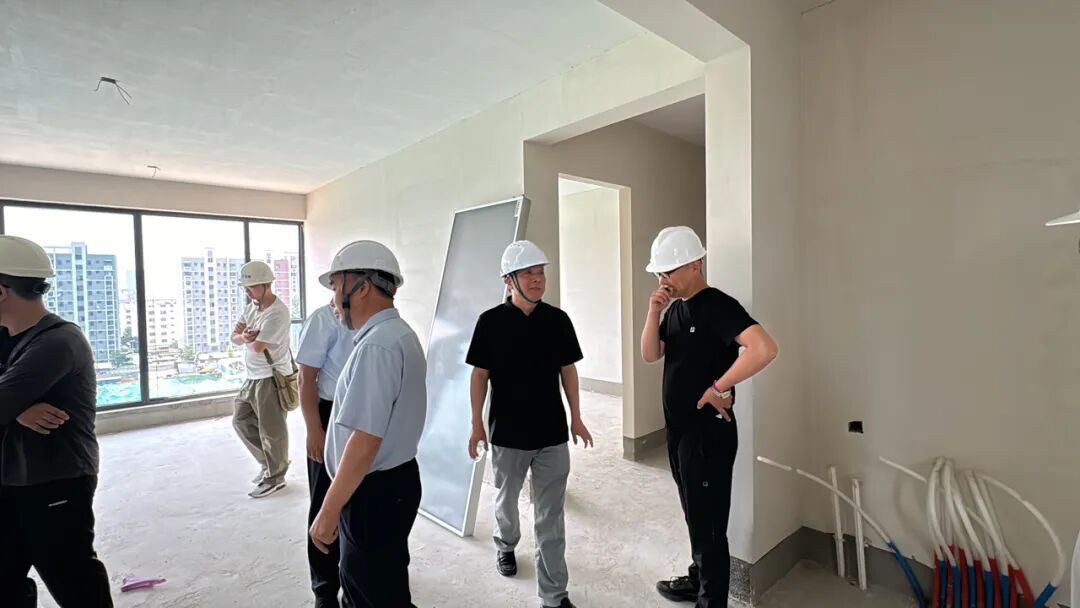

640-64

后续,项目部需要求施工单位强化房间方正度、阴阳角垂直度管控,重点检查门洞口、窗洞口尺寸偏差;墙面腻子施工需保证基层平整,避免空鼓、裂缝问题。

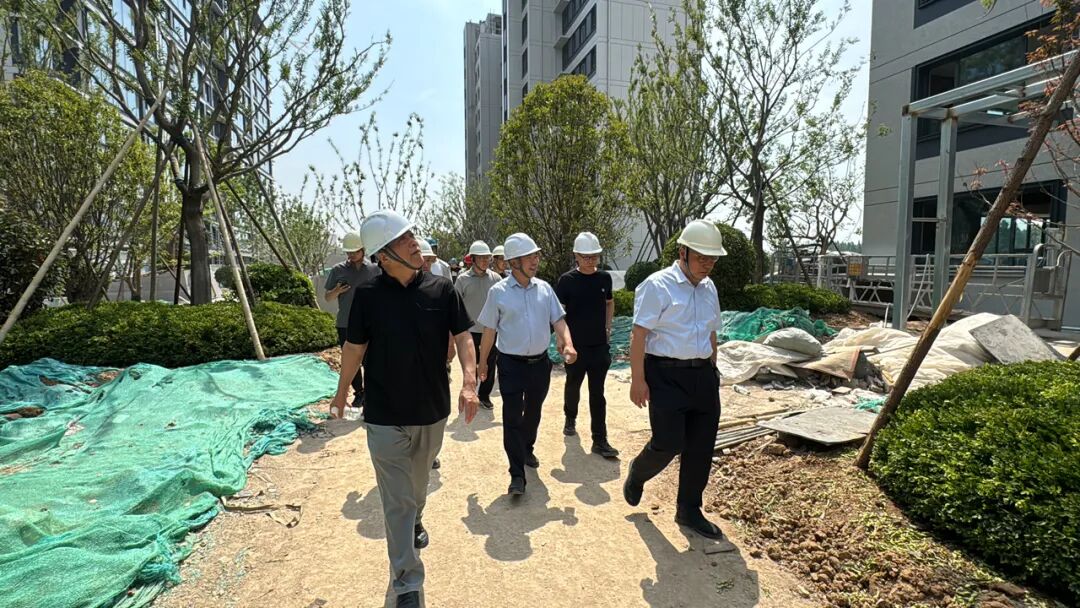

640-65

地下车库可借鉴禧悦学府项目经验,重点监控车库内沿外墙部分及其他有回填土部位的压实度,防止因不密实引发裂缝;地面磨石施工需严格执行养护工艺,避免后期开裂影响观感。风道保温施工需按样板标准推进,顶面喷涂工序可根据进度灵活调整。

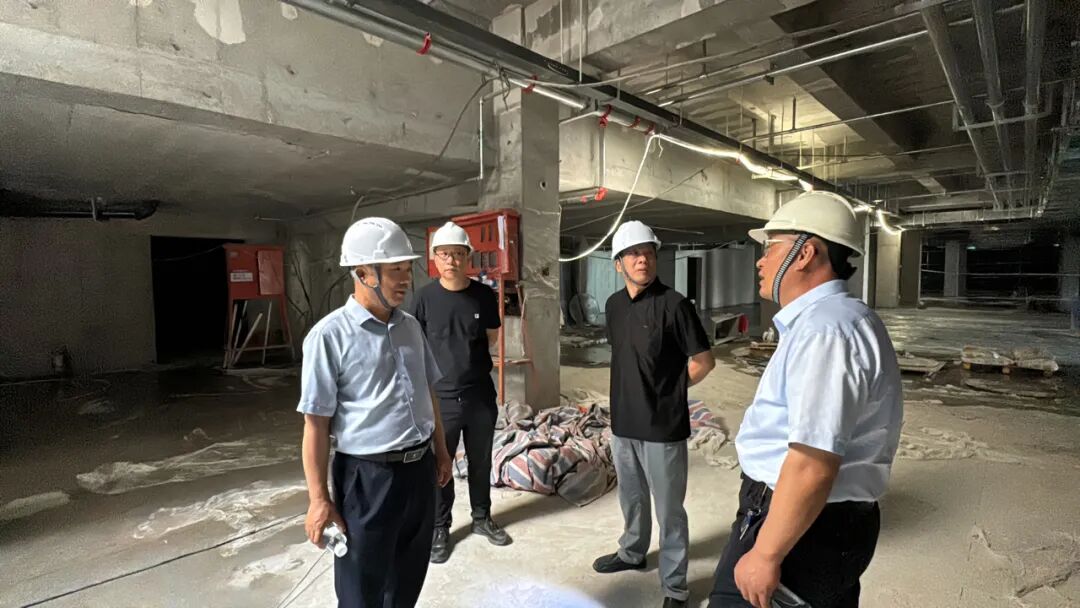

640-66

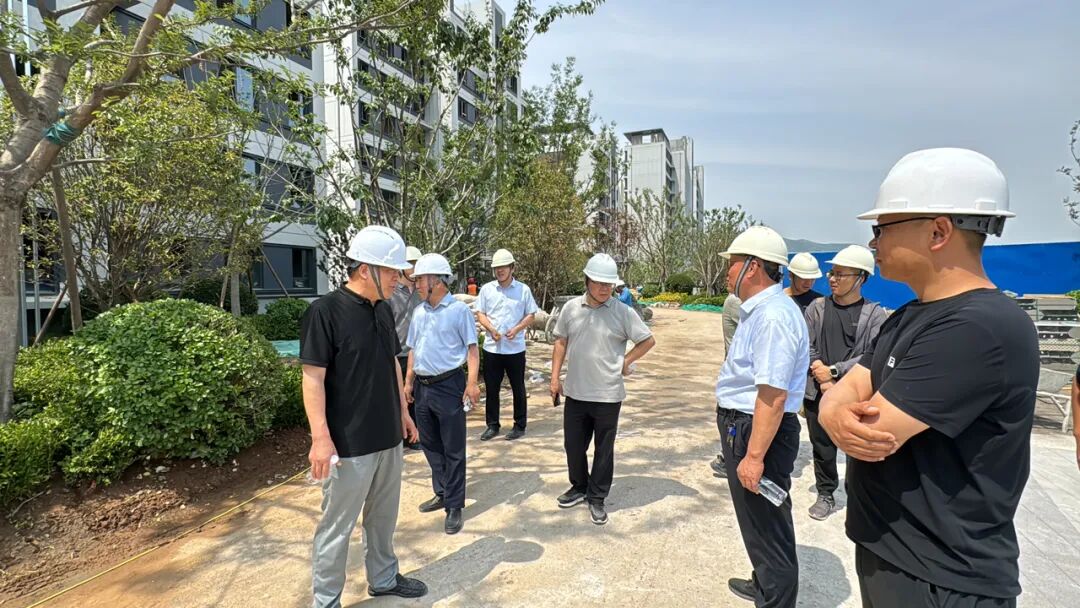

针对6月即将到来的雨季,需提前检查屋面、地下室防水工程,重点测试下沉庭院、车库顶板、阳台、厨卫间等排水坡度;景观区域完善排水系统,防止绿地积水影响苗木成活率。

640-67


朗悦府项目

5月30日下午,检查组到朗悦府项目进行检查。

检查组指出:节后第一周,图纸与界面会议、公区精装启动、燃气协调等工作必须迅速开展;6月,各专业要围绕外墙、地暖、公区精装等核心目标全力推进,同时要加快玻璃安装、电梯安装等工作,及早推进硬质景观基础与大树种植施工。

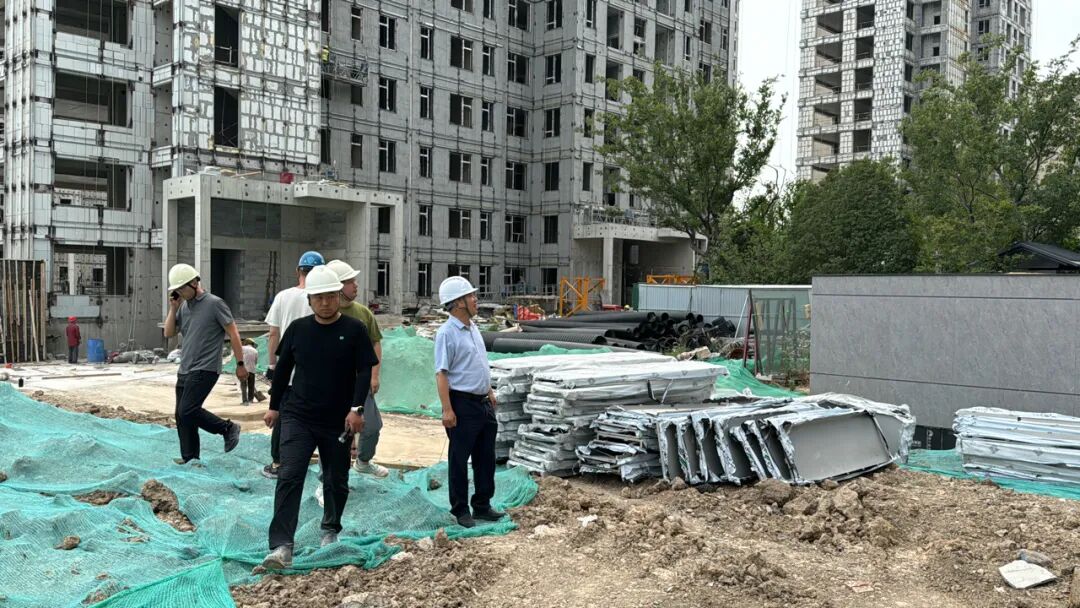

640-68

在朗悦府现场总结会议上,刘总表示:

进度上,需聚焦关键路径,合理分配资源,保障外立面施工这一关键节点按期完成。在确保质量、安全的前提下,可打破“理想化”工序顺序,探索可行的交叉、穿插施工方案。利用白天时间长、部分工艺(如混凝土养护)在气温高时强度上升快的特点,科学安排工作时间,确保有效施工时间。

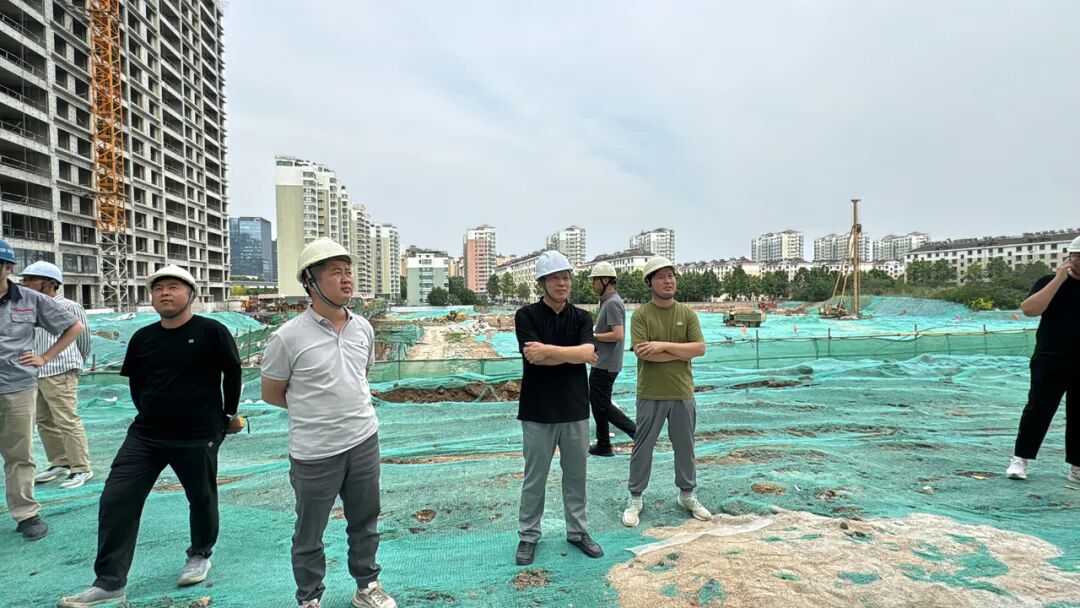

640-69

质量上,目前已施工的主体结构(梁、柱)及砌筑抹灰底层观感质量总体可控,为接下来的工序施工打下良好基础。后续严格执行公司标准,重点把控墙面平整度、垂直度及观感等;

640-70

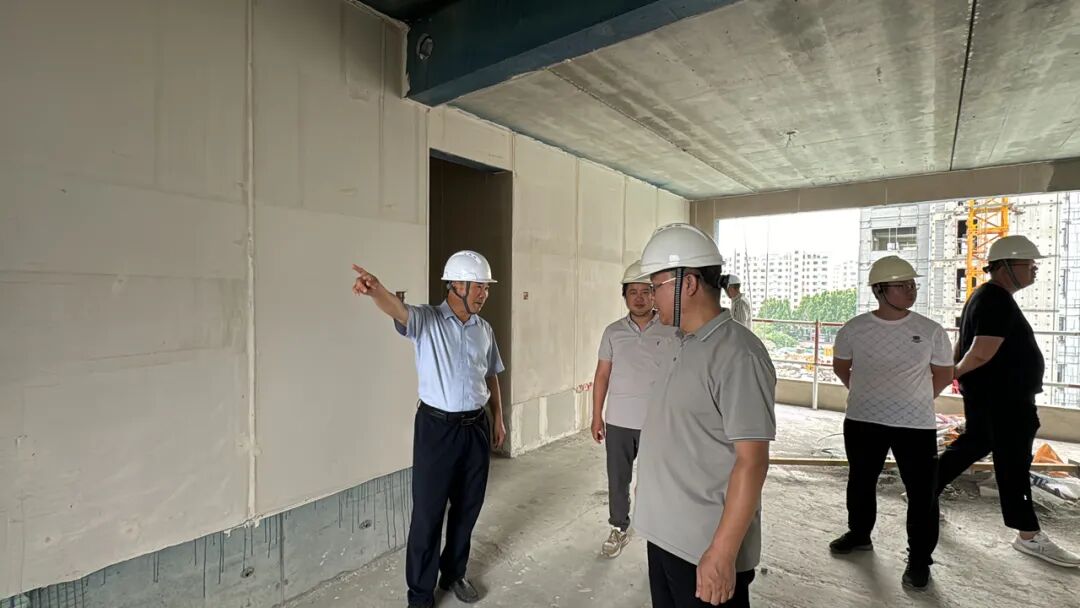

楼内地面施工,地面垫层内钢丝网放置位置准确是关键之一,严格按要求设置地面收缩缝(尤其是在门洞口及大面积房间)。需严格执行地面混凝土的规范养护要求,确保达到规定龄期并满足养护标准(特别是高温风干天气下),避免早期开裂。

640-71

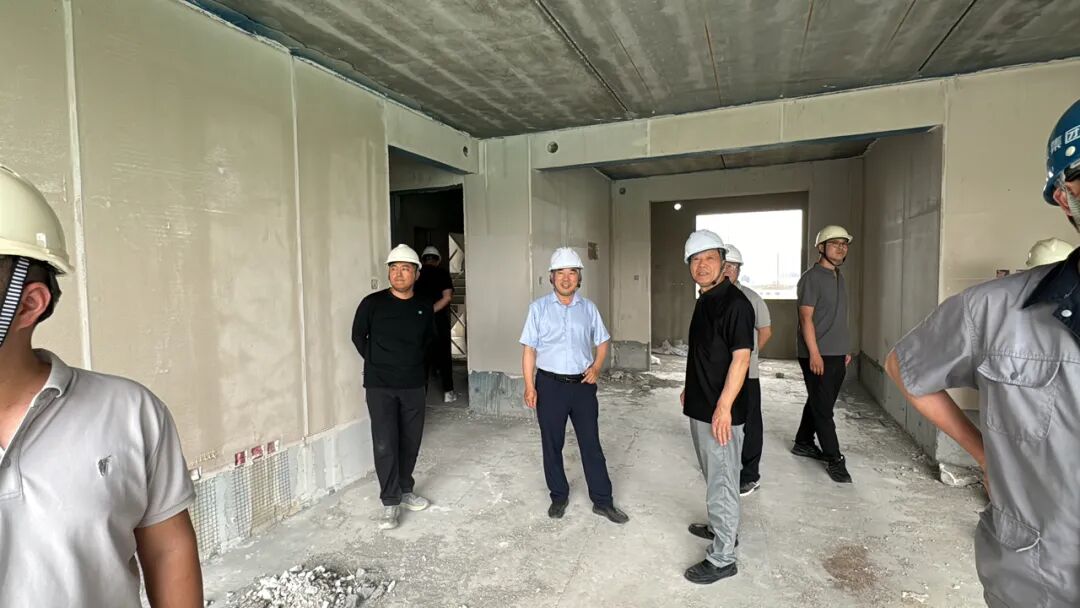

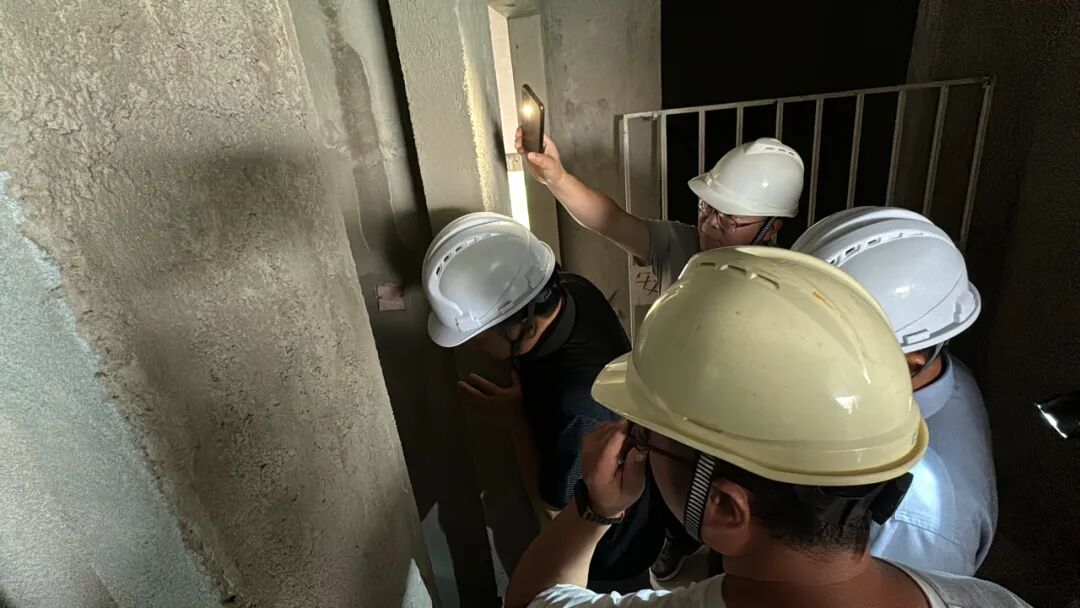

组织管理上,要求项目各专业人员密切配合,加强信息共享,尤其围绕施工节点进行资源调配,有问题迅速解决,要求全员事前多想一步,过程多盯一环,问题不过夜。

640-72

聂总强调:

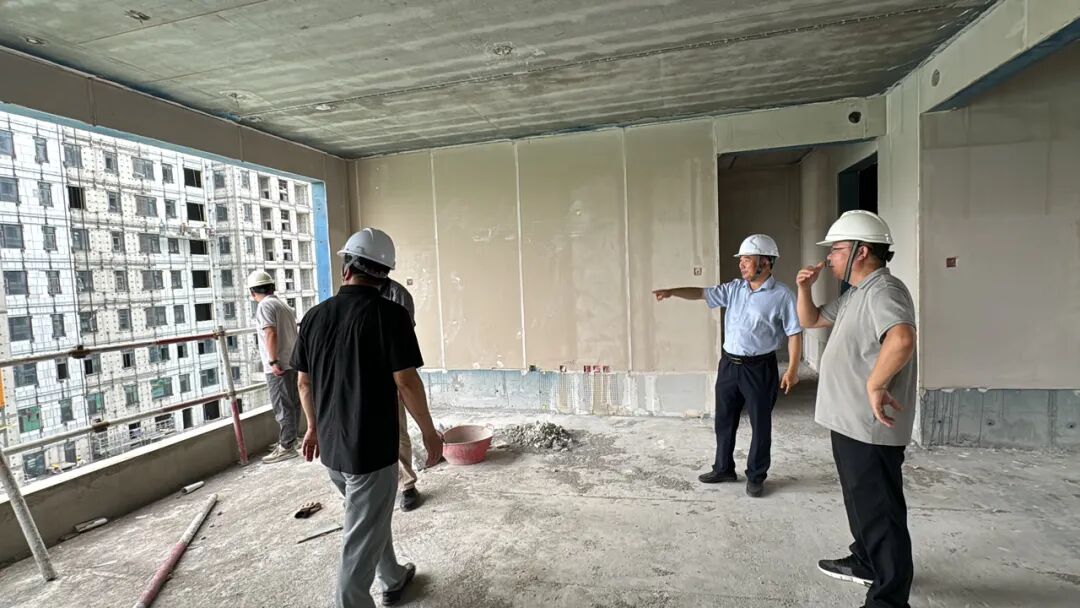

进度方面,外墙面施工进度按原计划应已完工,但目前仍处于反复整改状态。铝板、保温材料确认耗时长,后续需严格把控样板验收,避免返工。

640-73

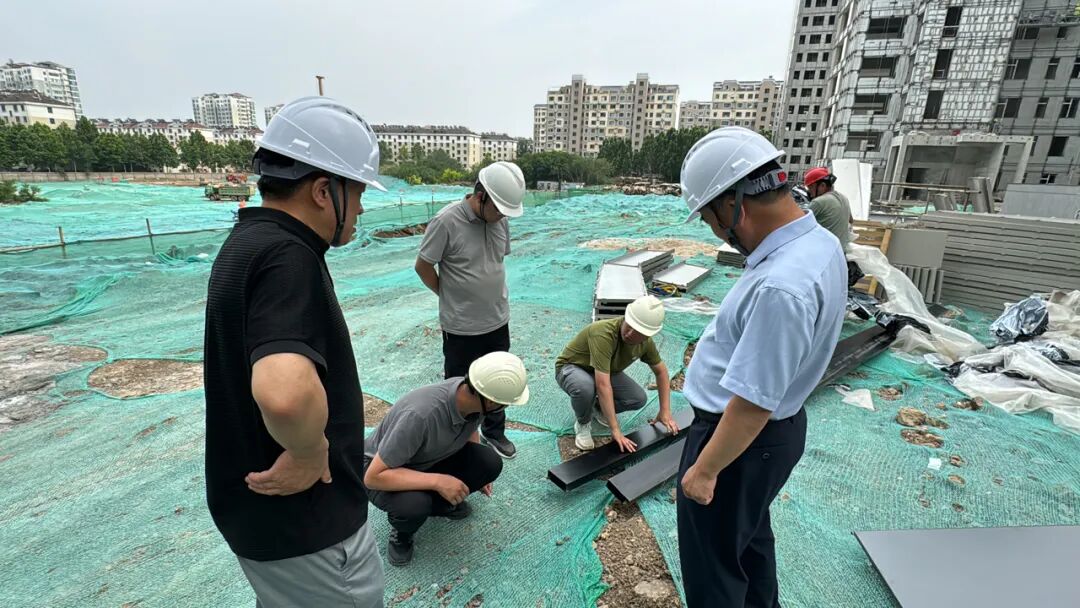

景观5月20日后进入反季节施工,因此景观工程需重点保障材料供应到位,尤其室外硬质铺装、绿化苗木,须提前确保资源,避免材料资源短缺。

640-74

品质方面,车库负一、负二层及一层大堂装修标准高,各单元造型、面积存在差异,施工复杂度高,需重点盯控细节放样与成品保护。

640-75

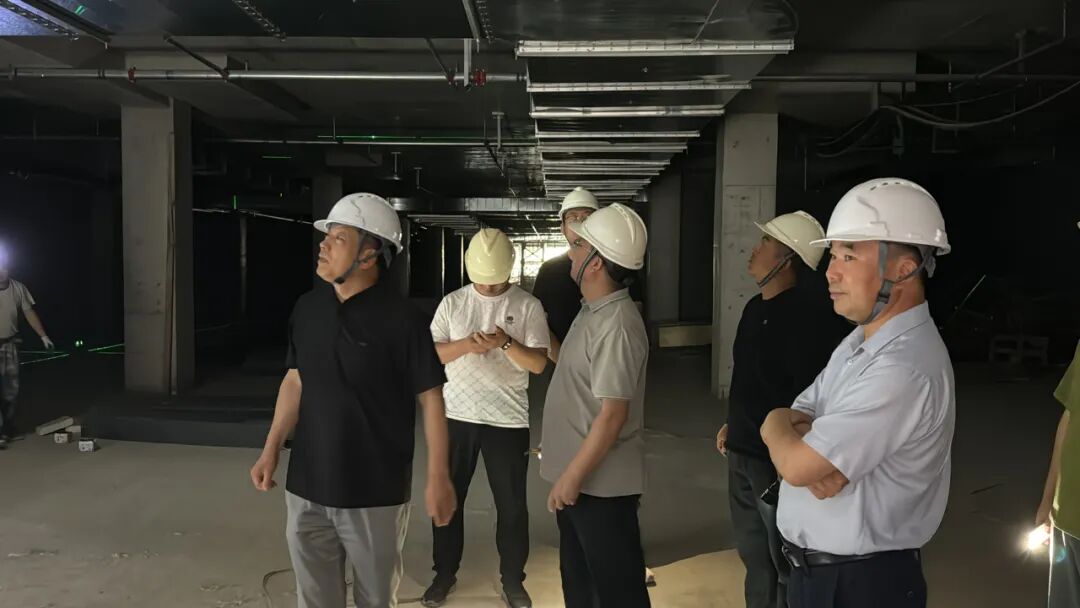

外墙新增顶棚施工,与机电安装交叉作业,需协调工序衔接,避免相互污染。玻璃安装前需全面检查,避免出现划痕、破损。
