2025年8月2日,兔巴哥置地总经理聂立平、总工程师刘云忠带队,工程管理部、项目部、采购部、成本部、品牌部等相关部门责任人全程参与,分别到兔巴哥旗下沂源悦府南区、朗悦府等项目进行了检查。

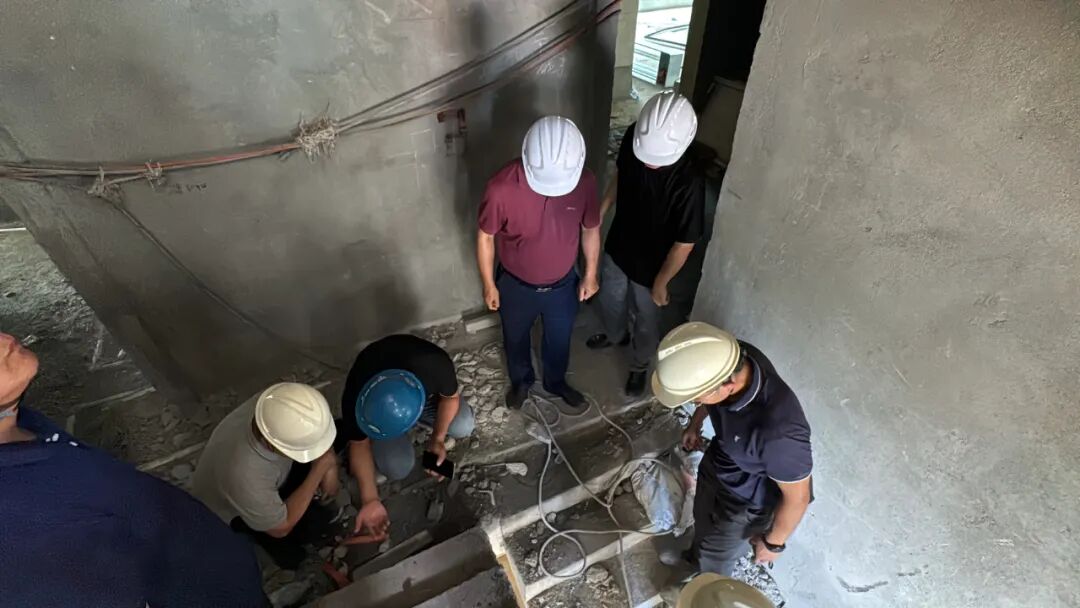

检查组坚持深入施工一线,对各项目现场进行了质量、进度、安全、扬尘、材料、设备等的抽查、检查。检查整体进展顺利,对检查中发现的问题,检查组均已做出整改要求。

检查组特别强调,当前工序交叉施工多,安全隐患多,大家要督促施工单位等做好安全措施。要做到忙而不乱,确保高处坠落防护、临边防护、地面坑洼防护等到位。同时,要清理楼顶的易燃物品,注意焊接作业安全和用电安全,避免因安全问题影响施工。
沂源悦府

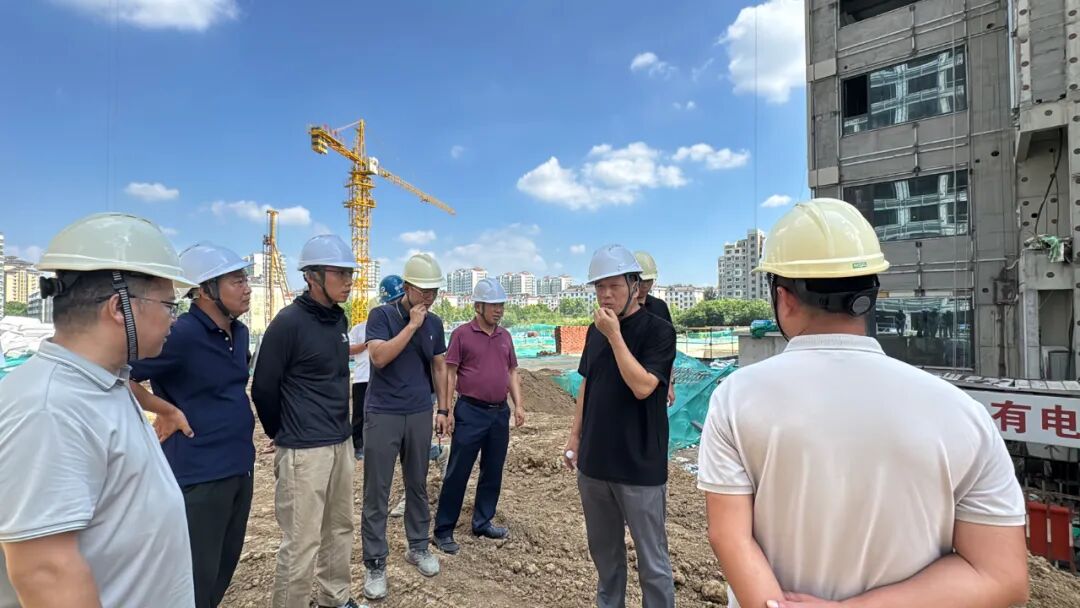

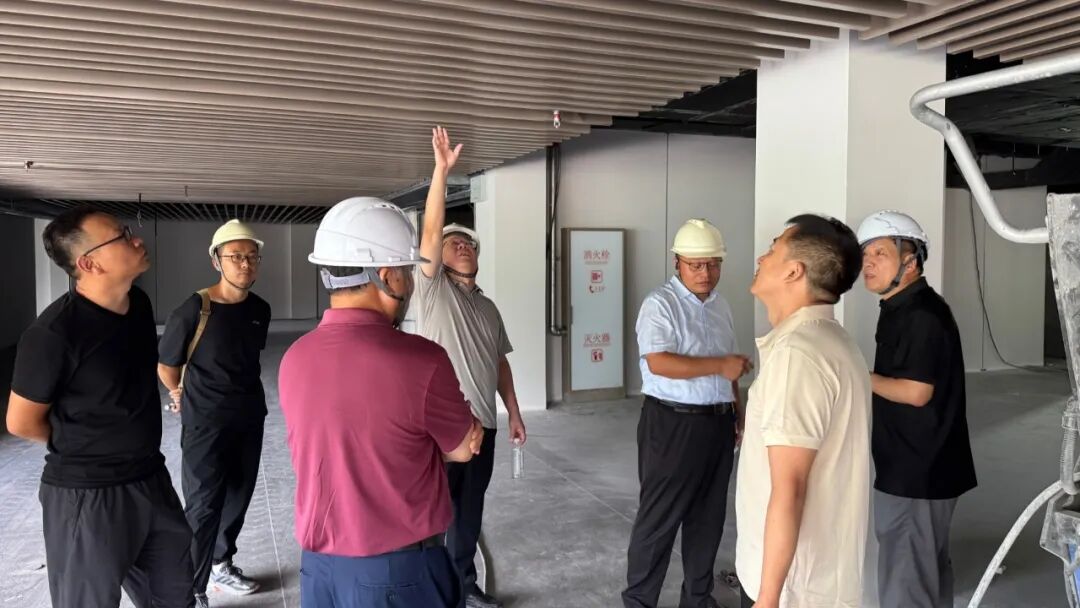

8月2日上午,检查组到沂源悦府项目进行检查。
检查组指出:目前的重点是各项验收工作,特别是消防验收,有个别影响消防的事项,比如消防通道的问题,需要整改的要及时整改好,同时要注意节能的要求,包括防火玻璃、实墙的面积等。

在悦府现场总结会议上,刘总表示:

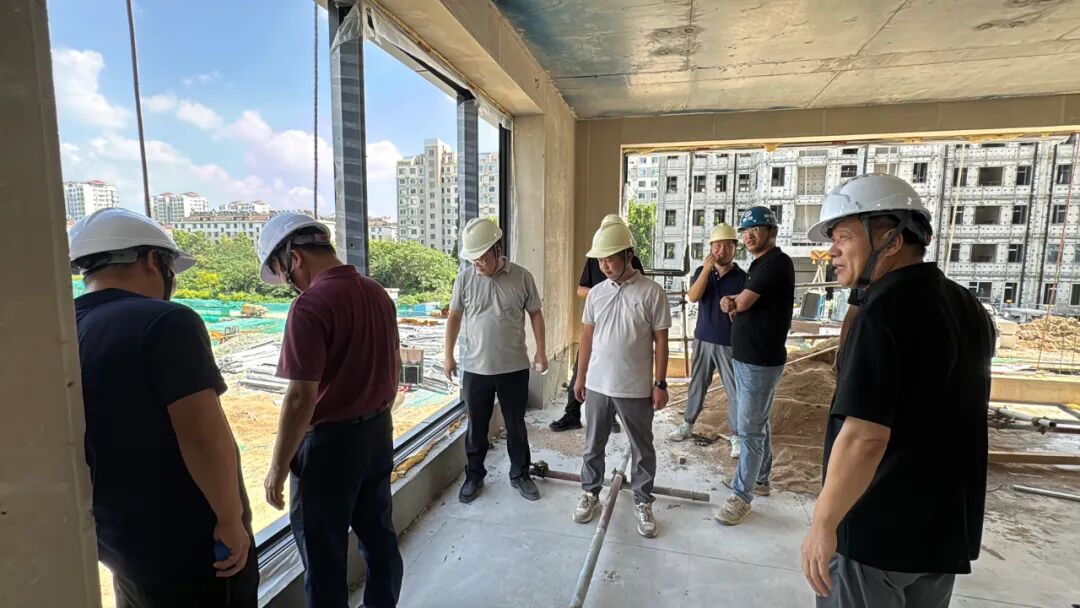

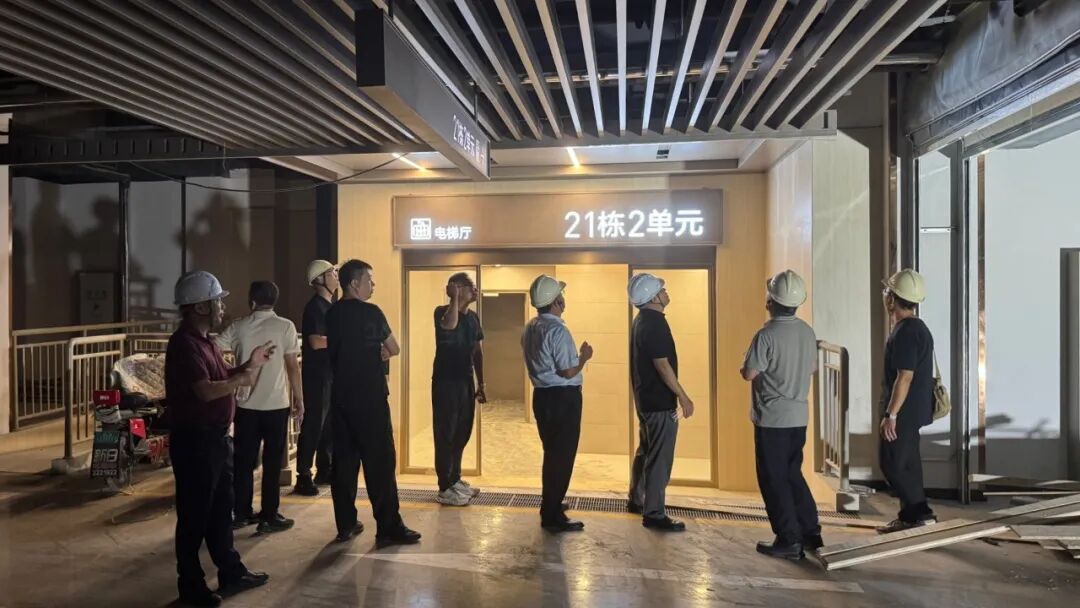

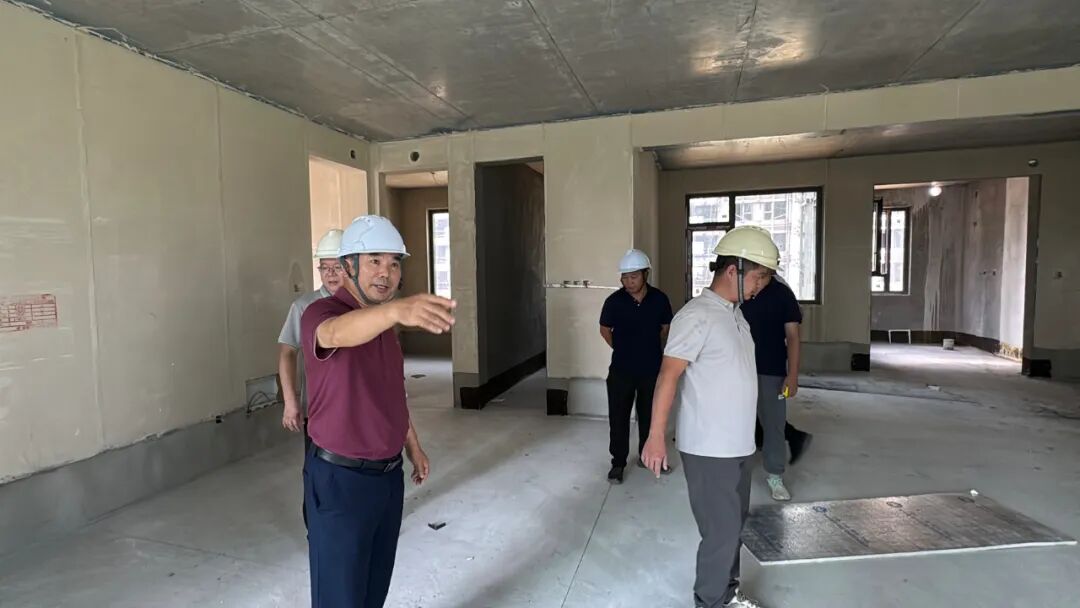

进度上,悦府南区室内的分部分项、水电暖气和配套已基本完成,剩下的工作主要在公共区域的细部,包括门厅装饰,地下车库的划线、柱子装饰等。

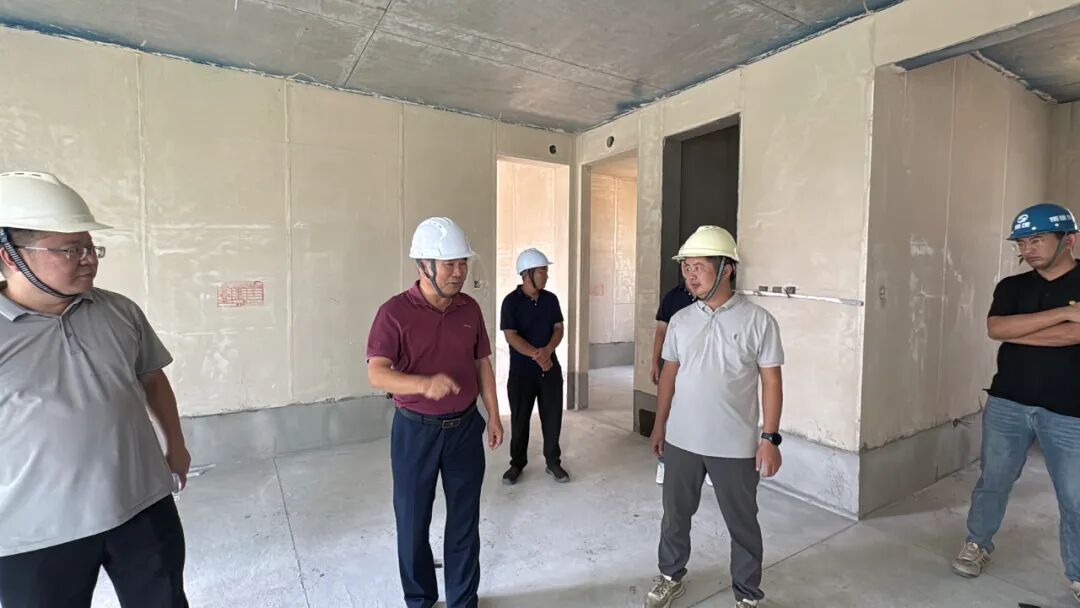

质量上,公共部位一些将来容易出现的问题,比如防噪声、防渗漏、防空鼓、防裂缝、防串味,一定要按标准做好、把控好、处理好。

悦府南区是市级高品质住宅,我们在细部控制等要求的一些指标,可能高于国标和行标,目前也申报了省级高品质住宅。
聂总强调:
交房的清理工作要重视起来,保证每户都清理干净,把它作为一项工作,要进行验收,每家每户都看了,公共部位也看了,确实没问题了,再交付给业主。

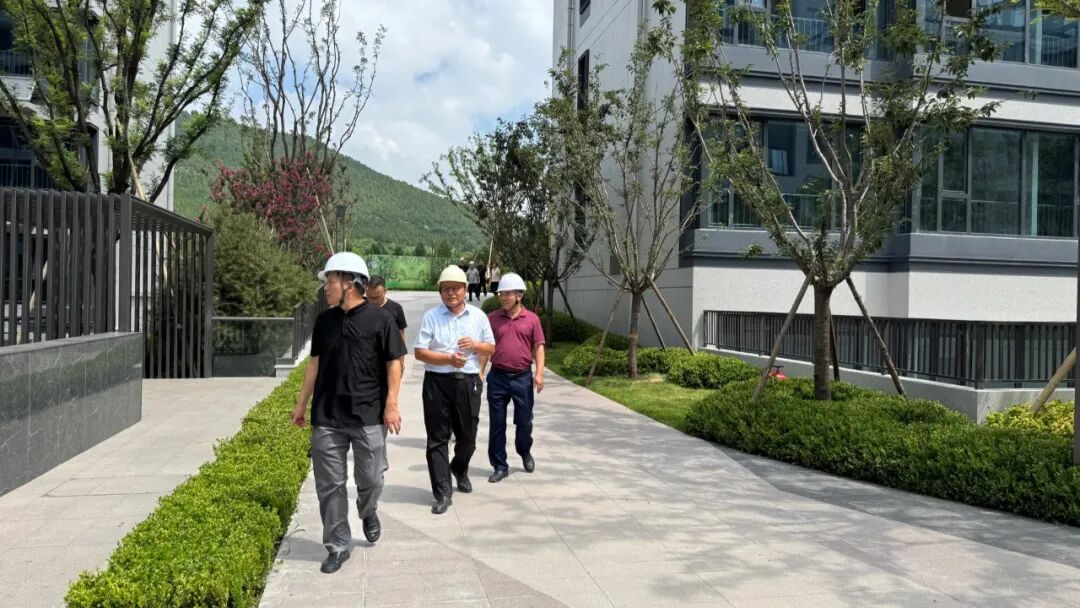

总体来看,悦府南区做得很不错,门面、室外景观绿化让人看了很舒服,是比较成功的一个项目。
朗悦府
8月2日下午,检查组到朗悦府项目进行检查。

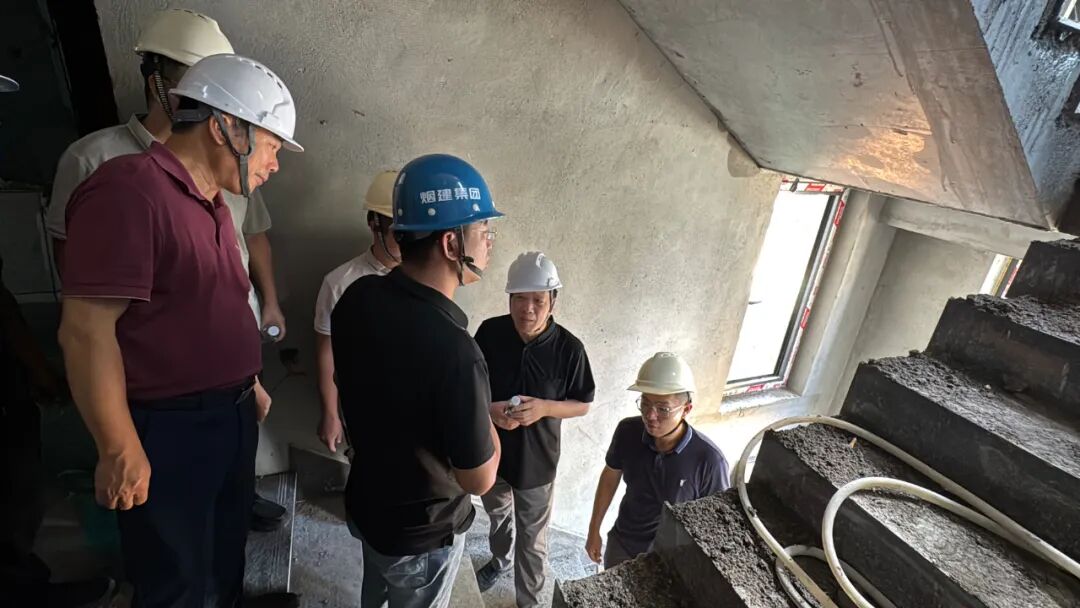

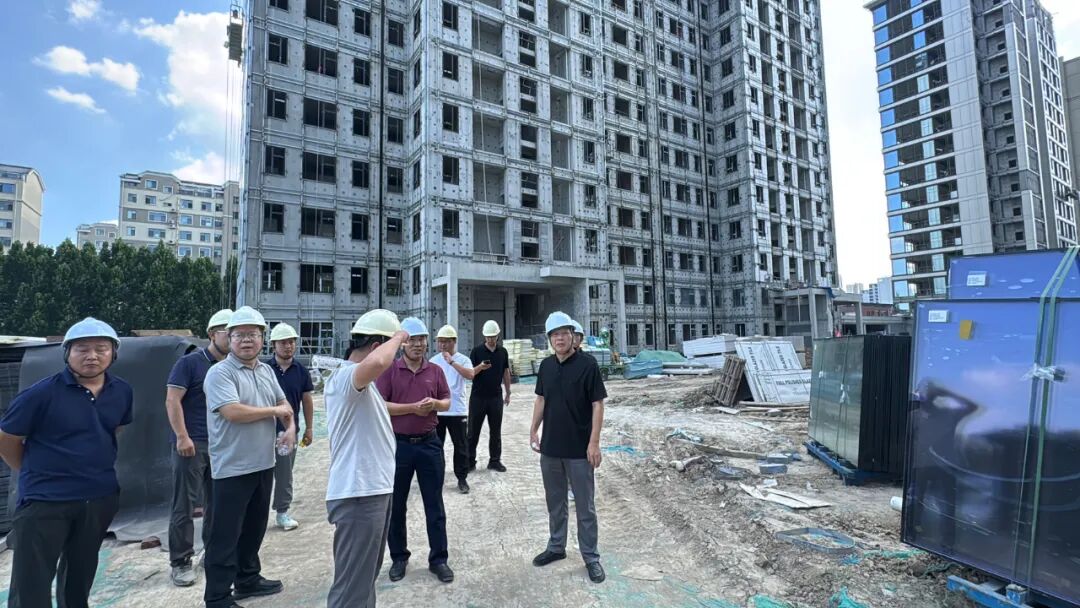

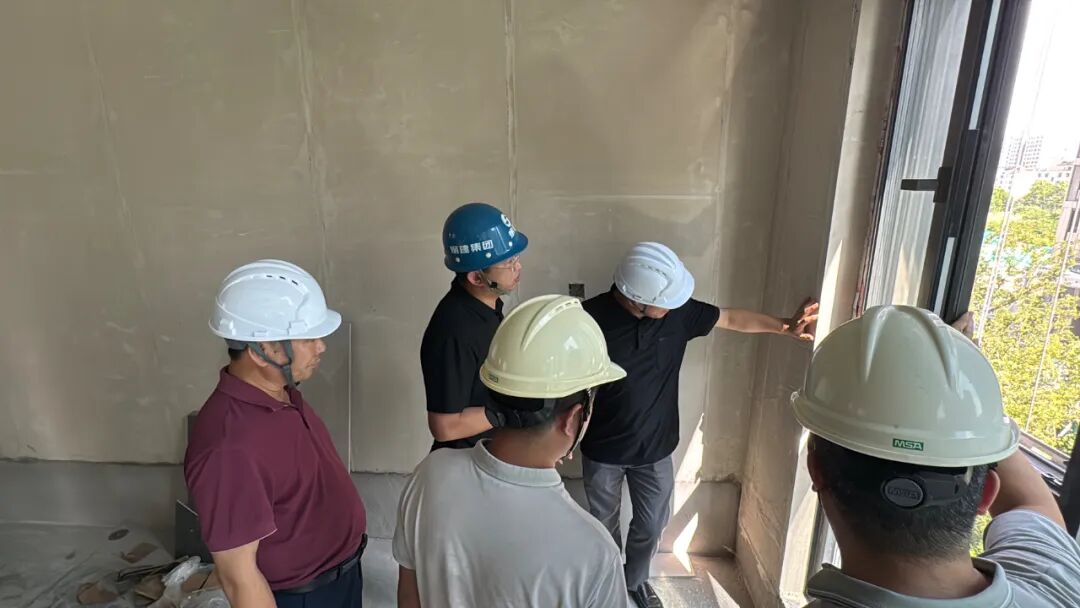

检查组指出:三个立面除打胶外基本完成;1# 、9# 、16# 区域还有一个立面,材料已进场,处于安装及保温收尾阶段,预计10天左右材料全部安装完成。
后续需加快材料倒运进度,为室外作业创造作业面。施工单位应组织人员增加投入并实施加班作业,提前完成立面施工任务,以保障后续工序的顺利衔接与推进。

在朗悦府现场总结会议上,刘总表示:
进度上,7月份因多场降雨,对一期、二期的施工,尤其是室外工程造成了一定影响,为保证进度,大家也常施工到晚上七八点。
之后三个月是项目施工的关键时期,后续项目部要每天过问工序安排,有明确的节点计划,清楚每个节点的进度,确保工期。

在朗悦府现场总结会议上,刘总表示:
进度上,7月份因多场降雨,对一期、二期的施工,尤其是室外工程造成了一定影响,为保证进度,大家也常施工到晚上七八点。
之后三个月是项目施工的关键时期,后续项目部要每天过问工序安排,有明确的节点计划,清楚每个节点的进度,确保工期。

在朗悦府现场总结会议上,刘总表示:
进度上,7月份因多场降雨,对一期、二期的施工,尤其是室外工程造成了一定影响,为保证进度,大家也常施工到晚上七八点。
之后三个月是项目施工的关键时期,后续项目部要每天过问工序安排,有明确的节点计划,清楚每个节点的进度,确保工期。

后续大家要多跑现场,看到问题多琢磨,充分发挥施工单位管理人员及监理的作用,承担起相应的责任,清楚各分项工程的进展,保证后续交叉施工、工序配合及质量控制有序进行。

聂总强调:
进度方面,8月底的开放日要重点打造室外及景观部分;外墙施工也要重点推进,这样才能让客户直观感受到项目的好材料、高品质。

按时交房是核心责任,需要全体人员都重视起来,时间安排、人员投入、材料保障必须全面到位,杜绝时间浪费;
要抓住这几个月的黄金期,优先完成重大节点,为后期预留缓冲空间。按时交房不仅是履行合同义务,更关系到业主对我们的信任。

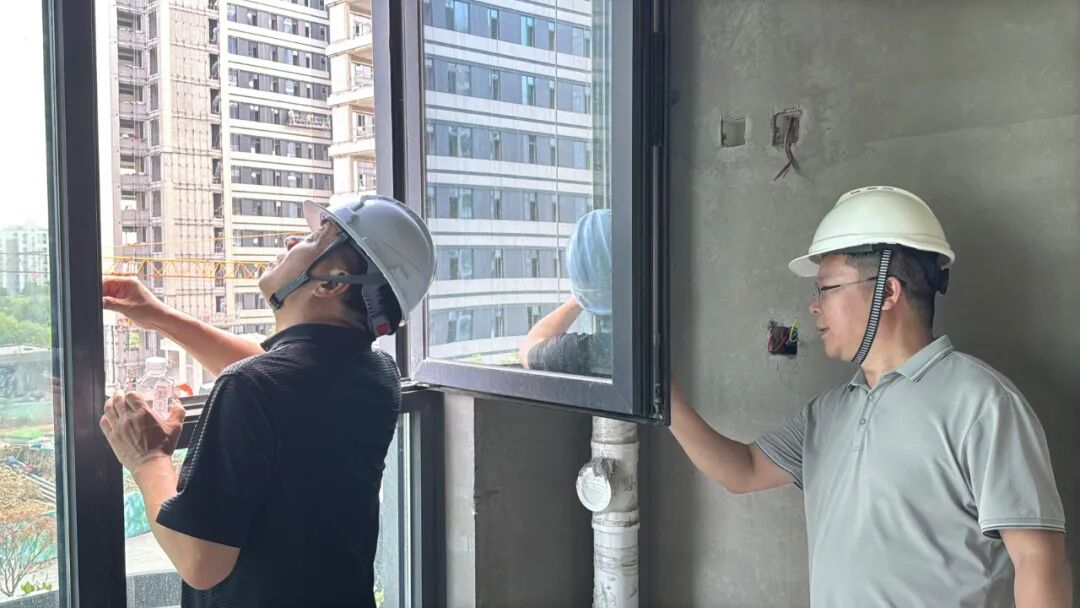

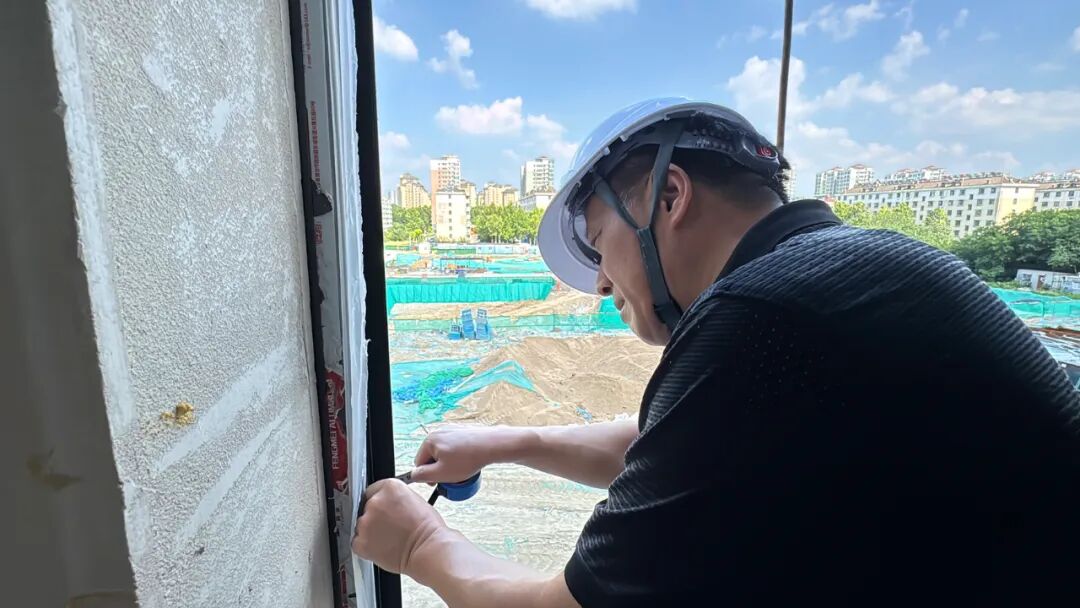

质量方面,幕墙防水重点在窗口部位,需严格控制抹灰、发泡、打胶等工序,避免漏打、虚打,防止后期漏水(漏水来源复杂,可能出现内部窜水现象);卫生间、屋面、车库等常规防水已完成,需做好复查,确保无隐患。

公共部位装饰标准高、投入大,且各单元差异大、施工复杂,需作为重点管控;电路施工和装饰质量要严格把控,这是交付后业主真正能看得见、摸得着、用得到的。要避免投入与效果不符,确保装饰达到提升档次的目的。

项目的幕墙、门窗等选的都是好材料,要注重成品保护,关键在交叉作业的交界面,后续施工需保护前期成果,避免相互影响;
施工要精细,要在工序衔接、操作规范等这些细节上多下功夫,确保材料价值的充分体现。

项目涉及上下水、强弱电、采暖等多专业的管线,要统一协调井盖检查,明确各专业井盖位置,确保布局合理、美观;避免出现井盖粗糙放置的问题,必要时增加投入,保证观感质量。
